Werkzaamheden bij kavel 9 (De Oosterlingen), Isaac Titsinghkade en Van Reedestraat
Wij informeren u graag over de werkzaamheden voor de herontwikkeling van Oostenburg. De bouwwerkzaamheden van het project De Oosterlingen (kavel 9) zijn bijna klaar. Daarom starten binnenkort werkzaamheden rondom dit gebouw. In dit nieuwsbericht leest u meer over de werkzaamheden en de planning.
Wat gaan we doen en op welke locatie?
We gaan kabels en leidingen aanleggen en inrichten van de openbare ruimte rondom het woongebouw De Oosterlingen:
- verwijderen van het tijdelijk straatwerk rondom kavel 9.
- verwijderen van het straatwerk van de stoep langs de gevel kavel 8 (appartementencomplex Werf Acht). De entrees blijven te voet bereikbaar.
- verwijderen van het straatwerk van de rijbaan Isaac Ttisinghkade tussen kavel 8 en 9.
- gefaseerd aanleggen van kabels en leidingen.
- terugbrengen van straatwerk van de stoep langs de gevel van kavel 8 en rijbaan Isaac Titsinghkade.
- inrichten van de openbare ruimte rondom kavel 9 en tussen kavel 11A en 9. De entrees van kavel 11A blijft te voet bereikbaar.
Wij begrijpen dat u wellicht overlast heeft van deze werkzaamheden. Wij doen ons uiterste best om de hinder zoveel mogelijk te beperken.
Wat is de planning?
De werkzaamheden vinden plaats in verschillende fases. In deze brief staan verschillende kaartjes waarop u kunt zien waar en wanneer de werkzaamheden zijn met daarbij de eventuele omleidingsroute.

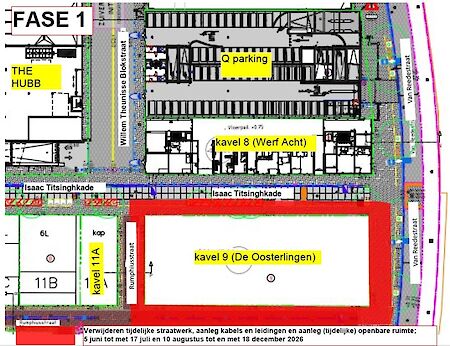

Fase 1 – rondom kavel 9 (De Oosterlingen)
Wat doen we?
We verwijderen het tijdelijke straatwerk, aanleg kabels en leidingen en leggen (tijdelijke) een inrichting van de straat en openbare ruimte aan.
Wanneer: 5 juni tot met 17 juli en 10 augustus tot en met 18 december
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen langs het werk.

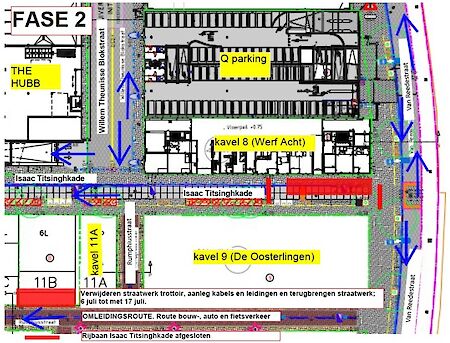

Fase 2 – trottoir langs kavel 8 (appartementencomplex Werf Acht)
Wat doen we?
We verwijderen het straatwerk van het trottoir, aanleg kabels en leidingen en leggen het straatwerk van het trottoir terug. De rijbaan tussen kavel 8 en 9 wordt afgesloten voor deze werkzaamheden.
Wanneer: 6 juli tot en met 17 juli
Bereikbaarheid:
- Voetgangers kunnen langs het werk.
- Woningen blijven te voet bereikbaar.
- Van 6 juli tot en met 17 juli geldt er een omleidingsroute voor bouw-, auto- en fietsverkeer voor kavel 11 en de bereikbaarheid van de parkeergarage ‘The Hubb’. De omleidingsroute is via de Van Reedestraat, Oostenburgermiddenstraat en Willem Theunisse Blokstraat.

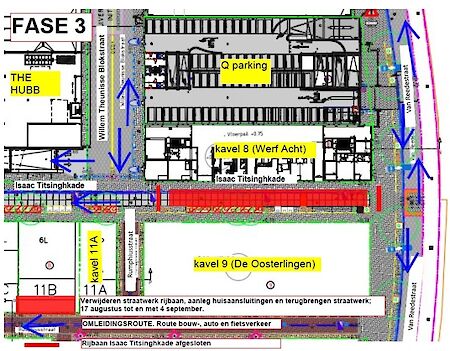

Fase 3 – rijbaan Isaac Titsingkade tussen kavel 8 en 9
Wat doen we?
We verwijderen de verharding van de rijbaan, leggen huisaansluitingen in de rijbaan aan en brengen de verharding terug van de rijbaan. De rijbaan tussen kavel 8 en 9 wordt afgesloten voor deze werkzaamheden.
Wanneer: 17 augustus tot en met 4 september
Bereikbaarheid:
- Voetgangers kunnen langs het werk.
- Woningen blijven te voet bereikbaar.
- Van 17 augustus tot en met 4 september geldt er een omleidingsroute voor bouw-, auto- en fietsverkeer voor kavel 11 en de bereikbaarheid van de parkeergarage ‘The Hubb’. De omleidingsroute is via de Van Reedestraat, Oostenburgermiddenstraat en Willem Theunisse Blokstraat.

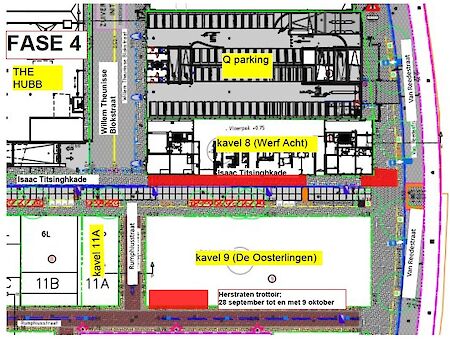

Fase 4 – trottoir langs kavel 8 (appartementencomplex Werf Acht)
Wat doen we?
We herstraten het trottoir langs de gevel van kavel 8.
Wanneer: 28 september tot en met 9 oktober
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen langs het werk.
- Woningen aan de Isaac Titsinghkade blijven bereikbaar.
- De ingangen van kavel 8 blijven bereikbaar via loopschotten.
Om deze werkzaamheden uit te kunnen voeren is het belangrijk dat het trottoir leeg is. Alleen dan kan, dit werk goed uitgevoerd worden. Wij verzoeken u daarom vóór maandag 28 september uw spullen verwijderd te hebben.

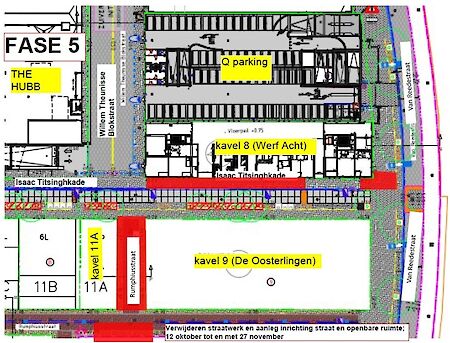

Fase 5 – trottoir langs kavel 11A (Rumphiusstraat)
Wat doen we?
We halen het tijdelijke straatwerk weg en leggen de de straat en de openbare ruimte opnieuw aan.
Wanneer: 12 oktober tot en met 27 november
Bereikbaarheid:
- voetgangers kunnen langs het werk.
- Woningen aan de Rumhiusstraat blijven bereikbaar.
- De ingangen van kavel 11A blijven bereikbaar via loopschotten.
Algemene informatie
De werkzaamheden vinden plaats op werkdagen tussen 09.00 en 16.00 uur.
- De werkzaamheden aan straatwerk en openbare inrichting worden uitgevoerd door firma Reimert.
- De aanleg van kabels en leidingen wordt uitgevoerd door firma Van den Heuvel en Hanab.
- De verwachting is dat alle werkzaamheden rondom kavel 9 klaar zijn op vrijdag 18 december.
Locatie werkzaamheden
Op de kaartjes hieronder ziet u per fase waar we werken.
Meer informatie en contact
Voor vragen over de inhoud van deze brief kunt u contact opnemen met de firma Reimert Bouw en Infrastructuur dhr. Henk Kuiper uitvoerder/ ter plekke via e-mail hkuiper@reimert-almere.nl
